华能德州电厂四期项目有序推进!预计年底完成总工程量的50% 明年实现双机投产

9月2日,记者在华能德州电厂高灵活性清洁高效2台660兆瓦热电联产项目(简称“四期项目”)现场看到,塔吊林立,机器轰鸣,工人正在紧张施工,这座总投资65.77亿元的重大能源项目正按计划稳步推进。

“预计到今年年底能完成总工程量的50%,完成投资25亿元,整个项目计划明年底实现双机投产。”华能德州电厂工程部主任宋维尧说。

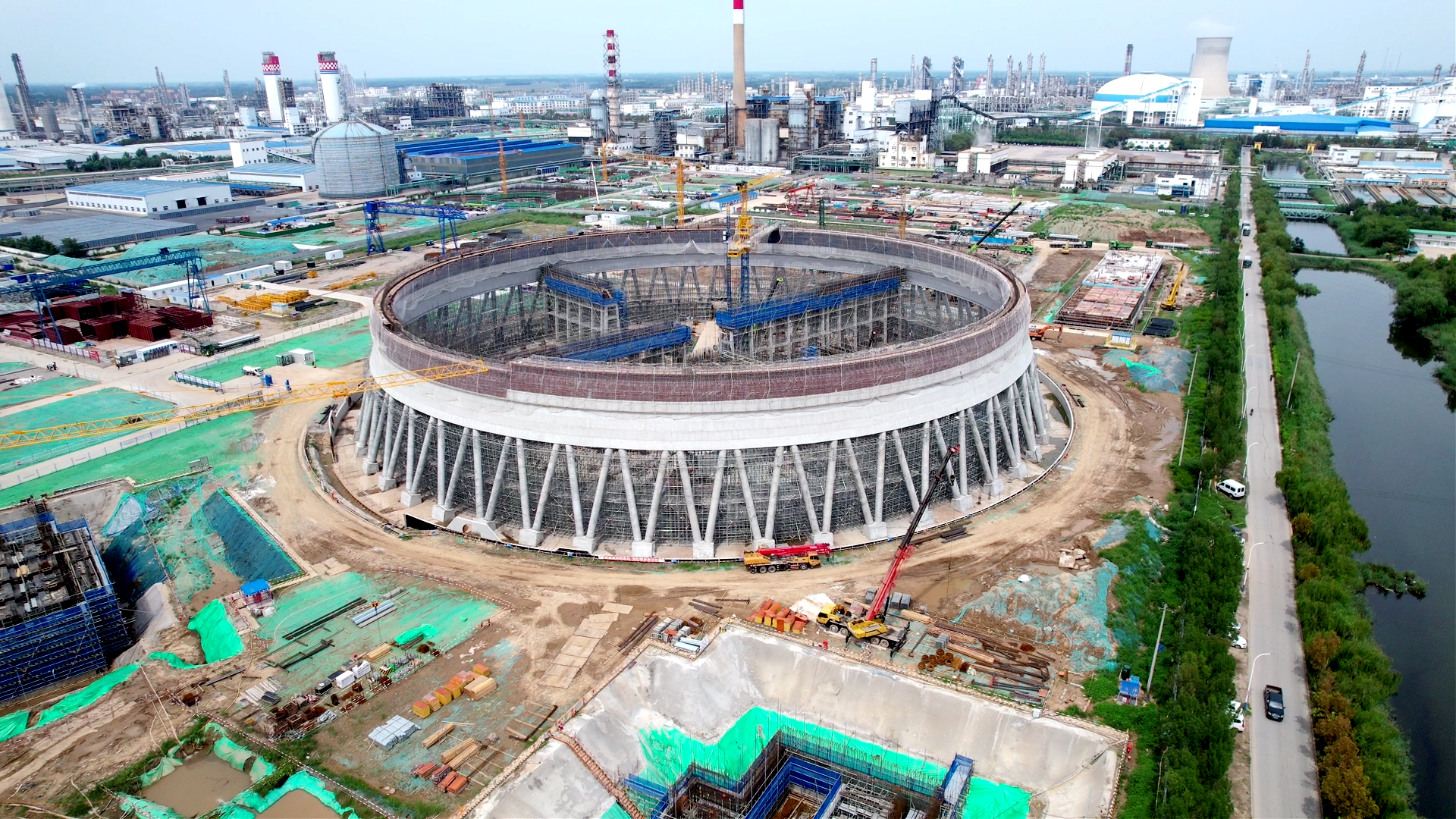

作为我省“十四五”时期能源建设的重大项目,华能四期项目自3月12日主厂房浇筑第一方混凝土开始,施工已近半年。目前,工程进展迅速:凉水塔已建设至26米高度,完成工程量的四分之一;烟囱已封顶,高达210米;9层锅炉房建设至第7层;主厂房已实现封顶。

施工现场,起吊总指挥挥动指挥旗,重达2吨的锅炉钢梁在起吊人员的引导下精准落位,模块化施工让传统15天工序压缩至5天。不远处的冷却塔环基施工现场,异形模板安装得严丝合缝,机械臂喷涂的混凝土均匀覆盖钢筋骨架,较人工效率提升4倍。动态管理、资源保障、技术创新,让项目建设提速增效。

该项目采用超超临界抽凝热电联产机组,同步建设超净排放处理装置,实现了电热灵活调节与大幅节能减排的双赢。“与以前技术相比,煤耗从305克/度电降至260克/度电左右,效率提升20%以上。单台机组每小时发电132万度,年减少碳排放约80万吨。”市发展改革委基础设施发展科科长姜东涛说。

“项目最大亮点是机组的高灵活性。”宋维尧说,传统机组功率调节通常只能调低至40%左右,这个项目通过定制化设计与全新技术,最低可调至25%左右。“这种灵活性有效降低了煤耗,提升了机组盈利水平。”

此外,四期项目在满功率发电同时,还可对外供应工业蒸汽470t/h,实现电能与热能的梯级利用。项目还同步配套建设了脱硫、脱硝、除尘等环保处理装置,确保实现大气污染超低排放、废水零排放目标。

项目启动以来,其推进始终得到各级党委政府、华能集团公司及华能山东分公司的大力支持。

市发改委积极推动项目纳入山东省电力发展“十四五”规划及省级重点项目清单,以全流程、全链条、全要素、全效能的服务模式力促项目落地。在省、市推动下,该项目成功争取到机组容量指标142万千瓦、能耗指标189万吨、碳排放指标320万吨,以及氮氧化物、二氧化硫、烟尘等指标1000余吨。“抢抓政策机遇,我们完善了容量指标支撑、能耗指标支撑和碳排放指标支撑,将其列入省重大项目,通过省级收储指标形成保障。”市发展改革委党组成员、市重点项目建设保障中心主任张培辉说。

项目建成后,年供电量可达52.8亿千瓦时,供热2312万吉焦,将替代区域10余台小型供热锅炉,在显著提升德州市电力供应保障能力的同时,为百万居民提供稳定、清洁的暖源。

德州日报新媒体出品
记者|胡兵 编辑|高红岩
审核|张晓航 终审|朱代军
